務必要求包商,明年度大坵橋和淡江大橋一起通車及剪綵 。 --閱讀人次 : 1412

淡江大橋預計在2026年第一季正式通車,屆時淡水到八里的車程將縮短約25分鐘,並能紓緩關渡大橋約30%的交通流量。 該大橋已於2025年9月16日完成合龍,全橋預計在2025年底完工。
通車時間:: 預計於2026年5月通車。
工程進度::
橋梁主體已於2025年9月16日完成合龍。
全橋預計在2025年底完工。
預期效益::
大幅縮短淡水與八里間的車程,節省約25分鐘。
紓緩關渡大橋約30%的交通流量。
有助於改善台2線竹圍路段的壅塞情況。
與台61、台64快速道路及淡海輕軌形成完整路網。

————-
L.A道奇有日本三本柱-大谷翔平、山本由伸、佐佐木朗希
馬祖北竿也有公共建設三本柱-塘后大橋、大坵橋、及中山國中新址

塘后大橋在各界引頸期盼之下,今天終於要通車了。
恭喜老爺、賀喜祖公祖嬤、太祖太祖嬤、阿祖、阿公阿嬤
林北今仔日真歡喜。
下次又可以噴雞圭、吹噓

希望大坵橋能比照淡江大橋,也能在明年也能完成完工。
這不是宣示,這是2026縣市長年底大選前的政策是否跳票的選民約定喔
若想選的開心及快樂,就排除萬難及兼顧施工品質的嚴謹性,讓它如期完成吧



  已有 5 位網友鼓勵
簡單路過
資深會員


註冊 : 2017-02-09
發表文章 : 115
掌聲鼓勵 : 390

發表時間 : 2025-11-05 17:13:09
FORM: Logged


簡單路過的個人資料 發送私人訊息給簡單路過  回覆 引言 IP位址: Logged

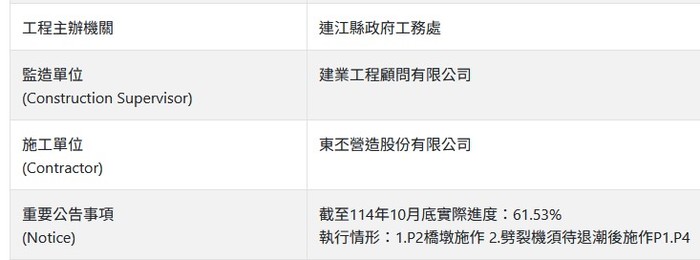

大坵橋於2018年7月在劉增應縣長與陳雪生立委共同主持下,舉行開工典禮,預定2022年2月完工。現在已經2025年過快過完了,至今的進度只有61.53,明年與淡江大橋一起通車?做夢!



另外,大坵橋今年2月底的進度是59.67%,經過今年整個夏天的施工,進度不到2%,現在大家不必期待它的完工日期,而是要擔心會不會成為爛尾橋了。



  已有 6 位網友鼓勵
msn521463
高階會員


註冊 : 2019-03-06
發表文章 : 30
掌聲鼓勵 : 188

發表時間 : 2025-11-06 14:47:01
FORM: Logged


msn521463的個人資料 發送私人訊息給msn521463  回覆 引言 IP位址: Logged

大坵橋就像一面照妖鏡,照出政治人物是否有真本事、是否誠實。大坵橋的工期是三年半,在劉增應縣長任用發包,預定在他卸任之前通車,結果是怎樣大家都知道了。好了,一位自稱CEO縣長,只做一任能完成劉增應八年的規畫,於是就職三年了,大坵橋還是遙遙無期。明年這時候縣長又要換屆選舉了,大坵橋並不會在王忠銘四年任內完成,他的承諾跳票了,還好意思說再給我四年嗎?

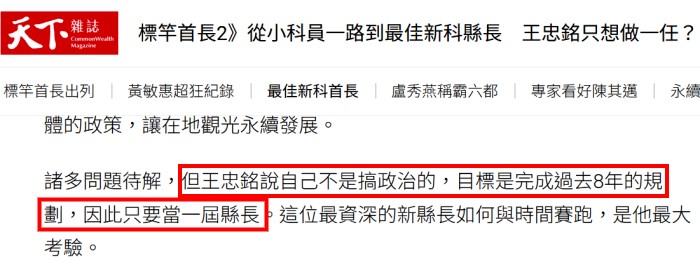

權力是魔戒,他說「我不是搞政治的」,大家相信嗎?





  已有 5 位網友鼓勵
